2019年4月23日下午,廣西錦鑫化工粉煤爐配套一級和二級換熱器改造項目,順利通過業主的工程質量考核,完成項目驗收工作。項目的順利驗收,是我司煤氣化技術涉獵氧化鋁行業的一個重要切入點,為公司后續在該行業的技術推廣和布局提供了強有力的支持。

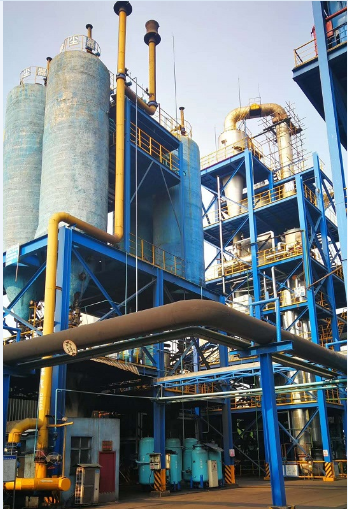

項目現場
作為改造項目,該項目工期緊,場地狹小,設計難度大(很多閥門和儀表需要利舊),施工區域緊鄰煤氣生產區域,對安全要求高,嚴重影響正常的施工進度。

劉偉偉在現場提供技術指導
公司總工劉嘉鵬博士和設計團隊到現場實地測繪,制定設計方案。在公司領導和采購部門的協調和組織下,大件設備如期到場。 3月6日按照計劃節點順利完成舊設備拆卸和新設備的吊裝工作。現場施工人員為確保進度目標,“白+黑”“5+2”的突擊作業,和時間賽跑。3月26日,按照項目節點要求,項目完成設備外保溫和現場場地清理工作,也標志著項目安裝工作的結束。(趙瑞杰)
